“最坎坷高铁”全线恢复:新疆16小时直达北京何日实现?

作者:王宇

本文转载自:中国新闻周刊(ID:chinanewsweekly)

乌鲁木齐与北京高铁直联的愿景

何时能够实现?“最坎坷高铁”全线恢复:新疆16小时直达北京何日实现?
“终于开通了。”中断539天后,7月1日,兰新高铁全线恢复售票运营,社交媒体的评论区里,甘肃、新疆与青海的用户纷纷留言。
作为“八纵八横”高速铁路网陆桥通道的重要组成部分,兰新高铁线路全长1776公里,投资1435亿元,东起兰州、西抵乌鲁木齐,横贯甘肃、青海、新疆三省区,并途经青海省会西宁市,于2014年12月26日开通,最高设计时速250公里,是目前世界上一次性建设里程最长的高速铁路。
线路开通伊始,铁路部门曾表示,待宝兰高铁2017年投入运营,乌鲁木齐与北京将实现高铁联通,二者间铁路客运的运行时间将由41小时缩短到16小时。
然而,开通一年后,兰新高铁便开始频频遭受地质灾害,数次中断停运或降速、限速运行。此外,受运行时速等因素影响,兰新高铁开通运营后,运输密度较低,进而深陷投资收益争议。如今,宝兰高铁运营已有6年,而乌鲁木齐与北京高铁直联的愿景未能实现。
“最坎坷高铁”全线恢复:新疆16小时直达北京何日实现?

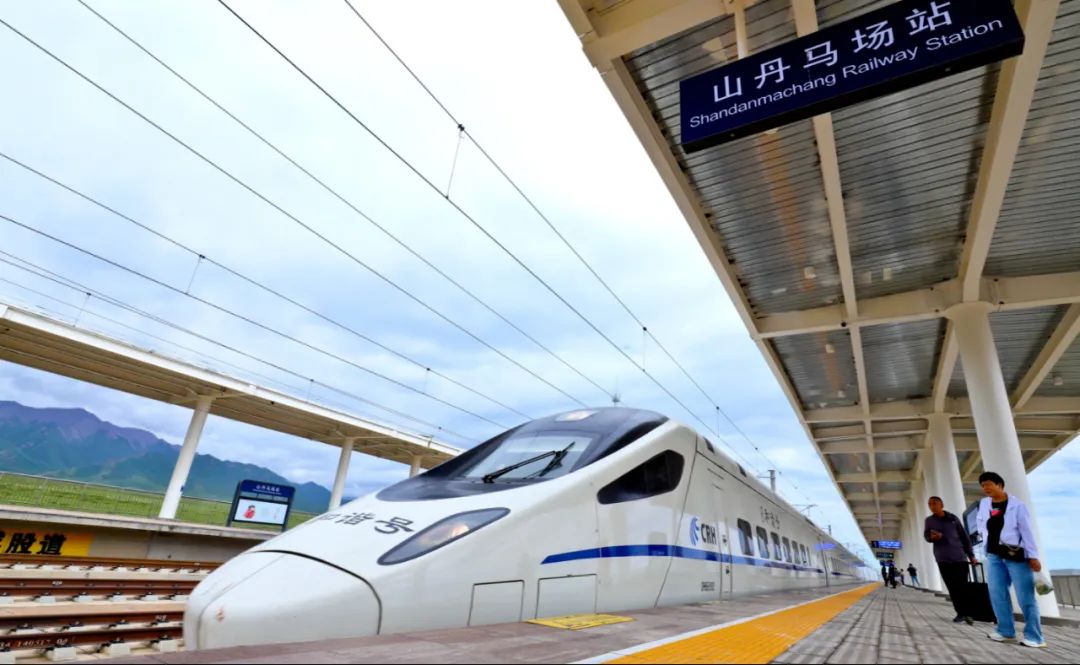

7月1日,甘肃张掖市,由张掖西驶往西安北的D2682动车驶入兰新高铁山丹马场站,游客正在准备乘车。图/视觉中国

“最坎坷的高铁”
2022年以来,铁路部门对兰新高铁兰州至西宁段实施了线路整治和提质改造工程,也对西宁至张掖段实施了滑坡灾害治理工程。
提起兰新高铁频繁遭遇地质灾害,铁路爱好者们会单独拎出张家庄隧道,“几乎每年都出事”。中国铁路青藏集团有限公司官方微博显示,兰新高铁线路开通后,第一次遭受地质灾害,便是在张家庄隧道。
2016年1月18日,青藏铁路公司线路巡检时发现,青海民和至乐都区间的张家庄隧道发生地质灾害。“因受山体地质灾害影响,隧道出现严重病害。”“隧道洞身段约 600m长发生位移,受影响地段埋深约为 70~230m,部分二衬结构受损,无砗轨道也相应发生位移,线路被迫中止运营,需要进行抢险加固施工。”参与抢修的中铁一局集团、中铁二局工程有限公司和中铁隧道集团的工作人员,在公开发表的论文中,记录了当时张家庄隧道内的受损情形。
而公开报道显示,当时隧道山体出现裂缝,为确保客车安全,铁路部门启动应急预案,并对途经该段的旅客列车采取迂回运输,共有19趟客运列车受到影响。
张家庄隧道抢险施工工程量大、工期紧,施工组织管理难度大。《中国新闻周刊》查询这次抢险施工的相关论文发现,即便施工单位想方设法大幅缩短抢险施工时间,但张家庄隧道土建主体工程的抢险施工仍然花了两个月。经过3个多月的施工,受影响列车当年5月1日恢复运行。
恢复运行后,相关路段运行速度降至60km/h。据中铁第一勘察设计院相关工作人员公开发表的《高速铁路临时开通方案探讨》,由于“张家庄隧道灾害机理复杂、成因尚不完全明确、监测系统尚未取得大量数据、监测报警(预警)系统尚未启用,从运营安全的角度考虑,本段按临时限速开通运营……近期按限速60km/h开通运营,待监测系统采集大量数据并经分析稳定后,择机按线路允许速度210km/h恢复正常运营。”
然而,据新华社报道,运行两个多月后,当年7月12日,受持续降水等因素影响,民和南至乐都区间再次发生地质灾害,导致设备故障,兰新客运专线受到影响,兰州站和兰州西站发往西宁、嘉峪关、乌鲁木齐方向的多趟动车组列车和普速列车受到影响。通过兰州站的几趟直达列车,运行至兰州站后,变更为兰新线运行至嘉峪关站后,恢复原径路运行至乌鲁木齐南。有从业者指出,此次区间停运主要是因为连续降雨导致路基受损,线路当年9月恢复,但通过速度仍然限制在60km/h。
2018年12月24日,青藏铁路公司发布公告,称张家庄隧道山体发生变形,铁路部门启动应急预案,组织全面排查,旅客列车经兰青线迂回运行。第二天,青藏铁路公司表示,经有关专家全面排查研判,张家庄隧道具备开通条件,于当日早上8时10分开通运行。然而,仅过了8个小时,当天下午,铁路部门再次监测到张家庄隧道所在山体发生变形。
2019年2月5日,青藏铁路正式发布公告,称经专家论证认定,须对张家庄隧道实施较长时间的整治工程,为此,铁路部门对兰州至西宁间列车运行图进行调整,客车改经普速铁路运行,安排14.5对动车组列车经兰青铁路运行,安排6对普速客车经兰新普速铁路运行。第三次停运一直持续到2020年10月11日,历时近两年。
8个月后,2021年5月31日,张家庄隧道发出警报,第四次停运。兰新高铁民和南站、海东站、海东西站三个车站因此暂停运营。
没有公开信息披露张家庄第四次封闭检修何时结束。半年后,2022年1月8日,青海省门源县发生6.9级地震,震源深度10千米,最近的浩门站距离震中仅30公里,兰新高铁浩门-军马场间损毁严重,西宁至张掖段的大梁隧道、祁连山隧道、硫磺沟大桥亦遭到破坏。
“本次地震的发震断裂为冷龙岭断裂,震中距兰新高铁大梁隧道最近距离约4.5公里。地震造成兰新高铁大梁、祁连山隧道的开裂掉块、道床隆起、隧道结构错段;硫磺沟大桥梁体倾斜,轨道扭曲拉断;硫磺沟下游的引硫济金引水隧洞,地震破坏程度也极为严重。”中铁第一勘察设计院集团有限公司副总工程师李国良撰文介绍。
灾后,铁路部门组织了修复工程。与此同时,张家庄隧道绕避改线工程与兰州至西宁段提质达速改造工程同步开工。2022年9月15日,西宁市城北区九家湾东山发生山体滑坡,造成部分桥梁结构受损,原计划于次日开通的西宁至张掖段再次中断。
选线争议
开通八年,至少六次停运,地质灾害究竟给兰新高铁造成多大损失,并无公开信息披露,这可能是由当前的地质灾害损失主要以城乡社区统计而导致的。
“现有统计数据主要反映了我国城乡社区因地质灾害造成的直接经济损失情况,工程行业如城建、公路、铁路、煤炭、冶金、水利、航运、建材、油气管线和能源等因地质灾害造成的直接经济损失情况尚无系统完整的统计数据。”自然资源部地质灾害指导中心研究院刘传正撰文介绍。
不过,刘传正在2019年的一篇论文里指出,位于高家湾滑坡区的张家庄隧道变形,除了多次导致动车停运、晚点,还威胁高压输电线、输气管线、光缆及公路交通等基础设施安全,据他估算,其带来的直接经济损失在数亿元。
“相较其他的线路,兰新高铁地质灾害发生的频次确实略高,这主要与其所处的地理位置、地形、地质构造有关,也确实影响到了这条线路的正常运营。特别是兰州到西宁这一段线路,地质条件不是很好。”线路勘测规划专家、北京交通大学土木建筑工程学院副教授谭衢霖告诉《中国新闻周刊》。
开通八年,兰新高铁的线路选择不时在社交媒体上引发争议。
“放着几千年的河西走廊不走,非得绕开武威,途经西宁,浪费了多少时间金钱?”兰新高铁全线恢复运营的消息公布后,评论区里,大量甘肃网友重提质疑。“国家建设当然是方方面面都要考虑到,你们难道比国家规划还要厉害?”青海网友则回怼。
据谭衢霖介绍,选择线路方案时,通常考虑地理环境、地形地貌、交通条件、经济效益等多个因素。在选线方案中,主要有以下几种常见的方法:经济最优线路方案、技术最合理线路方案、环境最佳线路方案、社会最公正线路方案等。综合考虑了这些因素后,才能确定最终的线路走向。
“在国家高速铁路规划的‘八纵八横’网络里,兰新高铁是西北地区非常重要的一条主干道,这也意味着线路方案在前期经过了非常充分的论证和仔细的勘察,其中最顶层的就是‘规划选线’或者‘功能选线’。西宁是青海的省会,也是非常重要的一处经济节点,国家必须要考虑高铁通过此处,这是国家层面定下来的规划。”谭衢霖解释。
“西宁作为整个青海的省会,人口规模要比河西走廊经过的几个地级市之和还要大,相对于西宁,河西走廊沿线城市的经济地位就低一些。”据谭衢霖介绍,除了经济与人口规模方面的考量,从国家战略的角度看,西宁还是青藏铁路的起点。
然而,途经西宁,就意味着兰新高铁不仅要穿越陇西黄土高原区,还要穿越祁连山脉,沿线隧道工程无法避免复杂的地质条件。事实上,要翻越祁连山的大梁隧道、祁连山2号隧道和连接两座隧道的硫磺沟大桥,在建设期间,因要穿越断层、裂隙、多年冻土,就遭遇大规模突水、突泥、突石灾害等多项世界难题。
这也是世界隧道建设史上首次遇到“碎屑流”地层。祁连山隧道工程是当时世界海拔最高、建设标准最高和施工难度最大的高速铁路隧道工程,被誉为“世界高铁第一高隧”。
然而,建成后频频遭受地质灾害困扰的,却是起初并不起眼的张家庄隧道。
“张家庄隧道位于青海省乐都县境内,洞身穿越一低中山山体和虎狼沟、双塔沟高阶地段,地形起伏大,地面高程为1993~2279m。隧道全长 3769m,为双线隧道……隧道洞身地层岩性为泥岩夹砂岩,局部含有石膏岩,地表覆盖层为黄土。”中铁隧道集团有限公司前述管理人员表示,黄土地层隧道修建不同于普通土质隧道和常见的山岭隧道,受典型的黄土工程特性影响,施工难度往往比较大,施工过程中也易产生工程地质灾害。
“黄土会吸水,吸水后就容易沉降、变形,进而导致隧道内的岩层也产生形变。再加上隧道所在山体本身也有断裂,而且岩层就是泥岩层,所以问题就比较复杂,确实是技术难点。”谭衢霖告诉《中国新闻周刊》,张家庄隧道问题频出,与其身处黄土地层关系密切。
“为什么选线时不避开张家庄隧道呢?”在网友论战之前,各大社交媒体平台上,铁路爱好者和了解更多信息的居民的质疑更为具体。为此,记者联系了中铁第一勘察设计院集团有限公司,相关负责人表示,涉及具体工程,公司有保密纪律,不便答复相关问题。
谭衢霖告诉记者,勘测阶段可以通过钻探、地质勘测等方法对地质情况进行初步评估,但具体的地质灾害预测常常是比较困难的。至于勘测是否不到位或工作不到位,可能存在一些制约因素,如勘测技术限制、时间和经费限制、地形复杂性等,最终导致在勘测过程中无法获取到全面准确的地质信息,从而增加了建设阶段可能遭遇地质灾害的风险。
“问题已经摆在这里了,从结果来看,勘察选线工作确实没有做到很好,张家庄隧道这个位置不是最优方案。即便这个区域整体是高风险区域,在细分时还是可以做排列,选出相对优解。”但谭衢霖也表示,虽然理论上存在最优线路,但实践中,线路规划和勘察工作是有限而非无限的,会受到认知和技术能力、工期等多种因素的干扰。
多次停运后,张家庄隧道最终选择了改线。记者查询2022年2月的《兰新客专地震灾害复旧及兰州至西宁段(青海省境内)达速提质工程施工总价承包招标公告》发现,张家庄改建线路自既有张家庄隧道进口引出,而后平面绕避滑坡体,新设高家湾隧道后,至张家庄隧道出口南侧约30m出洞,改线长度5.22km。
除了张家庄隧道,地震也持续困扰兰新高铁。事实上,除了2022年1月8日的6.9级地震,早在2016年1月21日,门源县就已经发生过一次6.4级的地震,震源深度约10千米。当年3月21日,甘肃省酒泉市金塔县发生4.7级地震,铁路部门封锁兰新高铁清水北—嘉峪关南段。2021年5月22日,青海果洛州玛多县发生7.4级地震,震源深度17千米,其后有多次规模较小余震,震中距离兰新客专海东西车站350公里。
2022年门源地震发生后,李国良撰文表示:“地震引发的走滑型断裂活动,错断铁路隧道和引水隧洞,案例极其典型,引起地震界和工程界的反思,有必要深入总结,揭示发震变形规律,提高我国隧道工程的抗震设防水平。”
“隧道怎么设计,怎么抗灾,都有相关的研究。”谭衢霖告诉《中国新闻周刊》,相比滑坡、泥石流,由于地震无法预测,即便做了相应的准备,但地震实际发生时,还是会超出承受限度,人力难于抵御。在做线路设计时,也不太可能因为一个地方发生过地震,线路就不从这里经过。
普速饱和,高铁冷清?
多名新疆网友表示,从新疆到北京的普速列车车票经常一票难求,在兰新高铁后并未缓解。而由于新疆近年来成为国内旅游热门地,选择民航出行,则受困于节假日机票价格暴涨。
“铁路运力不足始终制约着新疆、甘肃、青海三省区人流物流和经济发展。以新疆为例,目前连接新疆与内地省区市的铁路干线只有兰新铁路一条(双线),95%以上的出疆物资和 90%的进出疆人员都通过这条铁路运输,铁路运力长期紧张。建设兰新高铁,可分散缓解运输压力。”新疆维吾尔自治区党委党校经济学教研部讲师王晓明曾撰文论述兰新高铁对于新疆发展的重要意义。
据中国国家铁路集团有限公司(下称“国铁集团”)消息,此次兰新高铁全线恢复运行后,兰州至西宁段由时速200公里的达标运营提升至250公里高标运营,两地最快旅行时间由原来的1小时10分钟压缩至59分。国铁集团还称,随此次列车运行图调整,兰新高铁相关区段共增开D字头列车日常线39列,高峰线4列,同时将20列在兰新铁路运行的普速旅客列车调整至兰新高铁相关区段运行,以增加兰州至乌鲁木齐间货运能力。
然而,建成八年,新疆居民对选择高铁出疆却顾虑重重。7月1日,“新疆网”在抖音官方账号发布兰新高铁全线恢复运行消息:“乌鲁木齐到西安最快13小时34分,票价最低735.5元。”
“买机票从乌市到郑州才4个小时,也就几百块钱,高铁得1000多元,还不如坐飞机。”“为什么不开通到北京的线路?”评论区里,许多网友并不买账。
“2017年兰新高铁的运输密度仅为620万人公里/公里,同年中国客运密度最高的京沪高铁的运输密度为6320万人公里/公里,日本东海道新干线的运输密度则高达9909万人公里/公里。兰新高铁有每天开行160对以上高铁动车组的能力,但实际正常情况下只开行4对高铁动车组,大部分时间高铁线路在晒太阳。”2019年底,北京交通大学中国城镇化研究中心教授赵坚就曾公开对兰新高铁提出过质疑。
一名不愿具名的铁路研究爱好者告诉记者,兰新线普速列车最高设计时速160公里/小时,而兰新高铁多数路段以200公里/小时达标运营,再加上屡次因灾害等原因限速、降速,相对普速列车的时效优势进一步降低,而票价却贵近一倍,以乌鲁木齐至西安为例,动车均是朝发夕至,需要13个半小时,二等座票价为735.5元,普速列车夕发夕至,需要25个小时,硬卧票价不到450元。
最终导致夹缝之中的兰新高铁长途客流增长缓慢。“2017 年兰新高铁嘉峪关至哈密段客流密度为54万人/年,客车对数为7对/d,通过能力不足10%。目前兰新通道内兰新线与兰新高铁存在忙闲不均、运力资源配置不尽合理的现象。”中铁一院工程师丁海涛在一项关于优化兰新铁路通道运输格局的研究中指出。
据丁海涛分析,兰新线目前承担货运功能和大部分普速列车,而兰新高铁承担全部高铁和少部分普速客车,这种运输方案的优点是在既有设施设备下,充分挖掘了兰新线运输潜力,但问题在于兰新线区间能力饱和,不能满足快速增长的“公转铁”货运需求,且兰新高铁客运增长缓慢,2020年兰新高铁嘉峪关至哈密段能力利用率低于20%。
他认为,应该优化过去的运输方案,在能力最紧张的嘉峪关——哈密区段,承担货运功能和少部分普速客车。而兰新高铁在承担全部高铁的基础上,应在嘉峪关——哈密这一能力富余段承担大部分普速客车。
国铁集团最新调整显示,这一调整思路已被采纳,为增加兰州至乌鲁木齐间货运能力,已有20列在兰新铁路运行的普速旅客列车调整至兰新高铁相关区段运行。
